В Мурманской области стартует масштабный проект Кольской АЭС-2: четыре энергоблока ВВЭР-600 обойдутся в 1,5 трлн рублей, реализация запланирована с 2026 по 2043 год, сообщил советник директора КАЭС Евгений Никора.
- Стоимость строительства Кольской АЭС-2 — 1,5 трлн рублей.
- Проект рассчитан на четыре энергоблока ВВЭР-600.
- Срок реализации — 2026-2043 годы.
- Договор на первые два блока уже заключен с АО «Концерн «Титан-2».

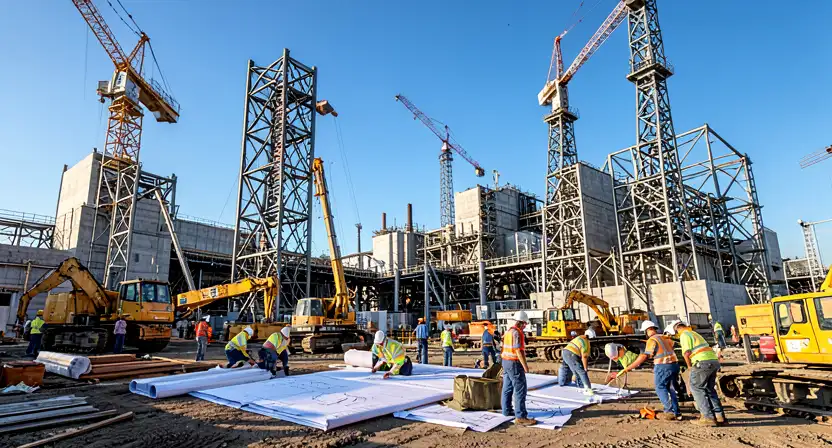

- Подготовительные работы начнутся во второй половине 2024 года.
- Ввод блоков запланирован на 2035, 2037, 2042 и 2043 годы.
- Заказчик строительства — концерн «Росэнергоатом».
Основные параметры и срои проекта
Кольская АЭС-2 — это новый энергокомплекс в Мурманской области, предусматривающий строительство четырех реакторных блоков типа ВВЭР-600. По словам Евгения Никоры, советника директора КАЭС, стоимость проекта достигает 1,5 трлн рублей. Реализация будет проходить в течение 17 лет — с 2026 по 2043 год.
Договор на строительство первых двух энергоблоков уже заключен с АО «Концерн «Титан-2». Сумма контракта составляет примерно половину от общей стоимости проекта. Начало подготовтеьных работ запланировано на вторую половину текущего года.
Этапы ввода блоков и участники проекта
Ввод энергоблоков КАЭС-2 в эксплуатацию намечен поэтапно: первый и второй блоки должны запуститься в 2035 и 2037 годах, соответственно, а третий и четвертый — в 2042 и 2043 годах.
Заказчиком выступает концерн «Росэнергоатом», который контролирует реализацию проекта в рамках генеральной схемы размещения энергетических объектов до 2042 года, утвержденной правительством РФ.
Ранее директор Кольской АЭС Василий Омельчук отмечал, что в 2026 году должны начаться полевые работы по строительству комплекса.
| Параметр | Значение |
|---|---|
| Стоимость проекта | 1,5 трлн рублей |
| Количество энергоблоков | 4 (ВВЭР-600) |
| Сроки строительства | 2026–2043 годы |
| Ввод блоков в эксплуатацию | 2035, 2037, 2042, 2043 годы |
| Генподрядчик первых двух блоков | АО «Концерн «Титан-2» |
